Сегодня общественники, журналисты, представители МЧС по Дагестану и Минтранса республики побывали на Гоцатлинской ГЭС, где руководство Русгидро разъяснило как работает гидроэлектростанция.
Этот выезд был организован после того, как врио министра транспорта и дорожного хозяйства Дагестана Джамбулат Гаджиев обвинил Русгидро в обрушении «Красного моста» в Гергебильском районе. Обстоятельства по делу проверят компетентные органы.
«Это необходимо сделать, чтобы не допустить повторения подобных инцидентов», — добавил врио министра.
Гаджиев также заявил о необходимости установить строгую ответственность за несогласованные сбросы воды с Гунибской и Гоцатлинской ГЭС. Такие действия несут серьезные риски для жизней и здоровья строителей и могут свести на нет выполненную дорожниками работу, уверен врио министра.
Директор филиала ПАО «Русгидро» Тимур Гамзатов на плотине Гоцатлинской ГЭС рассказал, как устроена работа станции.
«Станции бывают двух основных типов. Сезонного регулирования и суточного. Характеристика эта зависит от объема водохранилища. К примеру, Чиркейская ГЭС может принимать и весенний паводок, и осенний паводок, и регулировать водопропуск. Гоцатлинское водохранилище — это водохранилище суточного регулирования стока реки. Полезный объем воды заключен от отметки 663,0м до 665,0м 2 метра», — сообщил Тимур Гамзатов.
Временно задерживать сток реки Аварское Койсу во время обильных осадков Гоцатлинское водохранилище может всего на несколько часов. Затем ГЭС работает по водотоку: сколько воды поступает, столько и пропускает.
При полной мощности 100 МВт расход воды составляет 150 м³/с, это работа двух гидроагрегатов. Если приток превышает этот объём, уровень водохранилища растёт.
При достижении максимальной отметки 665,0 м вода проходит через эксплуатационный водосброс, а гидроагрегаты продолжают работать. В этом случае свободной ёмкости в водохранилище нет. А это значит, что регулировать сток воды невозможно.
«2 октября директору станции позвонил прораб. Тогда 137 кубов уходило со станции. Наши предупредили: растет приток. Это было сказано устно их представителю. Было бы правильнее, если бы мы заранее предупредили. Но мы не имеем такой информации: принесет река или не принесет. Мы работаем по обстановке», — пояснил Гамзатов.
В сентябре 2021 года на станции проходил пропуск паводка через водосбросные сооружения объемом 715 кубометров в секунду. Тогда не было никаких разрушений.
«Я хочу официально заявить: любые попытки Гоцатлинскую ГЭС представить причиной всех этих событий – несостоятельны. И мы готовы перед любой комиссией и экспертизой это обосновать. Наша позиция абсолютна неуязвима. Именно поэтому мы в эту полемику (с Минтрансом – «Мирмол») не встревали. Мы не имеем возможности регулировать сток как на Чиркейской или Ирганайской ГЭС», — подытожил руководитель Дагестанского филиала.

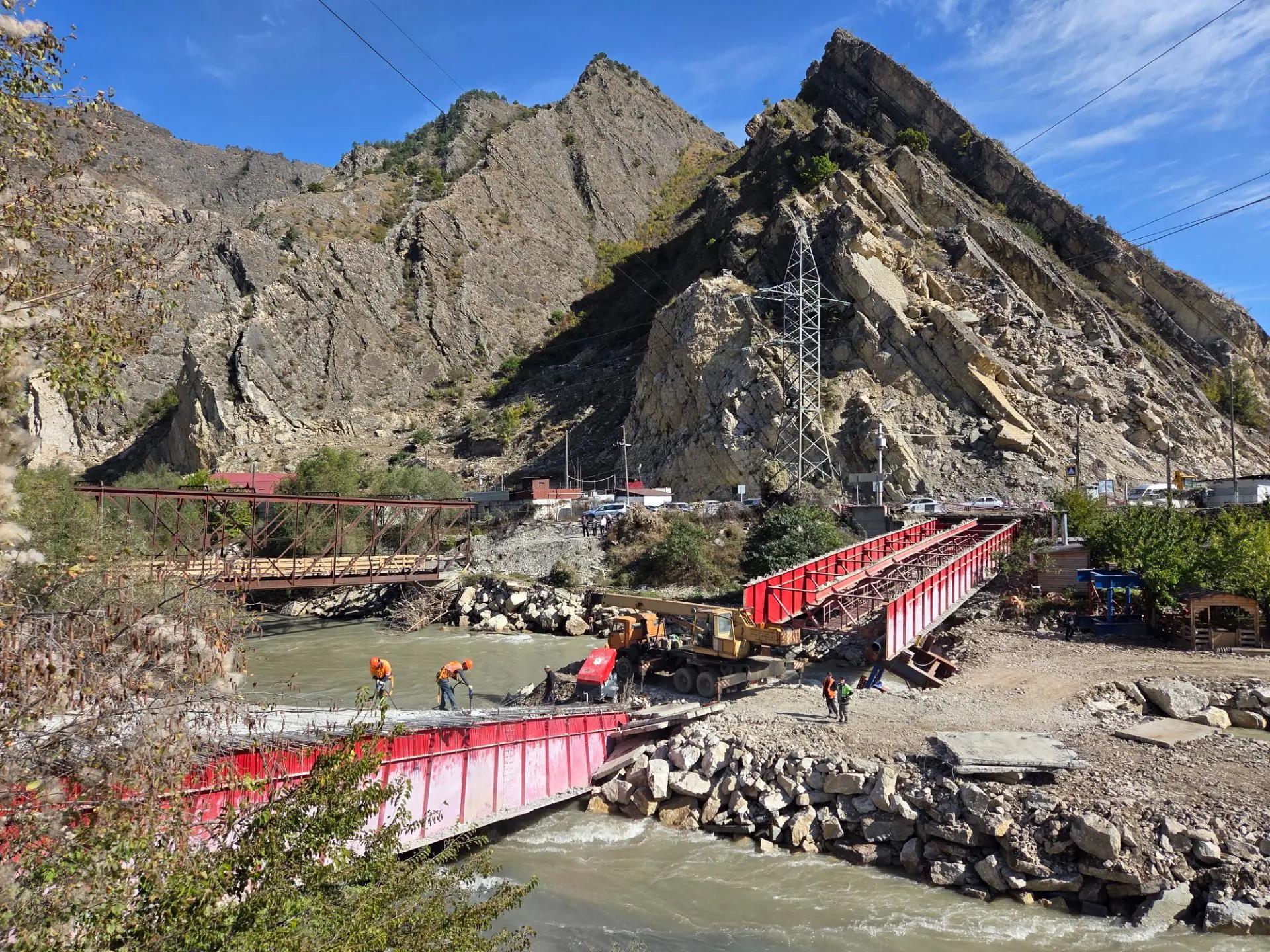

Пока стороны пытались найти виновного, общественников интересовал еще один вопрос: когда же будет открыто движение по «Красному мосту». Этот маршрут существенно сокращает время в пути в Махачкалу для жителей нескольких горных районов.
Представители Минтранса пообещали завершить работы к 28 ноября, объяснив нецелесообразность сооружения временного моста.
«Временный мост сооружать – по срокам уйдет минимум три месяца. Мы сейчас поднимаем пролеты наверх, делаем их обследование. Если они не деформированы и пригодны для использования, к 28 ноябрю мы заканчиваем. Все будет зависеть от результатов диагностики этих пролетов. Если они будут деформированы, мы в любом случае до 28 числа найдем решение и дадим проход», — заверил Замир Умаханов, заместитель руководителя «Дагавтодора».
Фото: Мирмол
